見過盤扣腳手架搭建施工現場的人都會感嘆現場的干凈整潔,一改以往建筑工地臟、亂、差的刻板印象,那么盤扣腳搭建現場步驟又是什么呢?
盤扣腳手架搭建步驟規(guī)范圖解,
以?60系列盤扣腳手架搭建步驟為例:

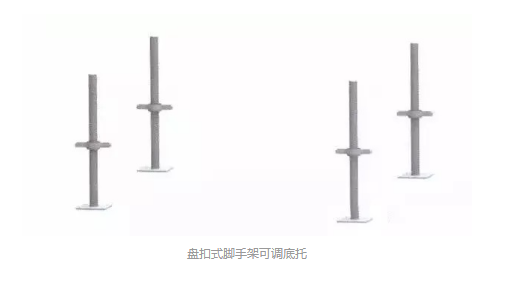

1、可調底托
依腳手架配置圖尺寸放樣后,將可調底座排列至定點。

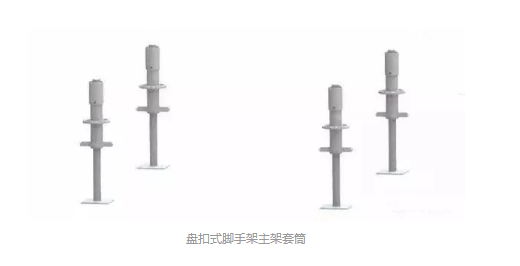

2、主架套筒
將標準基座的主架套筒部分朝上套入可調底座上方,標注基座下緣需完全置入扳手受力平面的凹槽內。

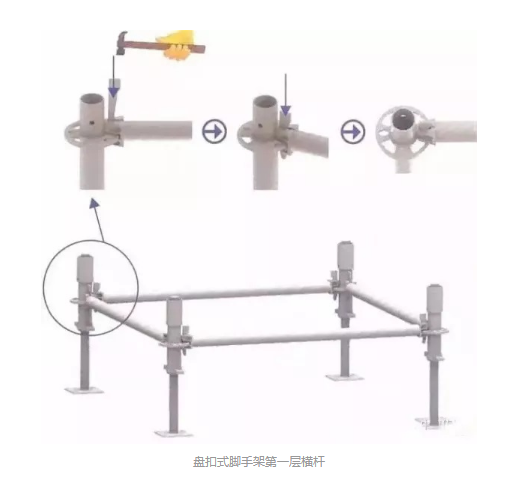

3、第1層橫桿
將橫桿頭套入圓盤小孔位置使橫桿前端抵住立桿圓管,再以楔形銷貫穿小孔敲緊固定。

4、起步立桿
未加裝連接棒的立桿統(tǒng)稱為起步立桿,依下圖所示將起步立桿長端插入標準基座的套筒中。檢查孔的位置查看起步立桿是否插入套筒底部。起步立桿僅使用在第1層搭接,第二層往上均使用對接立桿。

5、第二層橫桿
如下圖所示,依據步驟3安裝第二層橫桿。

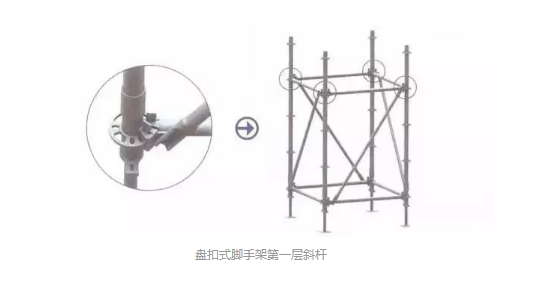

6、第1層斜桿
將盤扣腳手架斜桿全部依順時針或全部依逆時針方向組搭,如下圖。將斜桿套入圓盤大孔位置,使斜桿頭前端抵住主架圓管,再以斜楔銷貫穿大孔敲緊固定。
注意:斜桿具有方向性,方向相反即無法搭接。

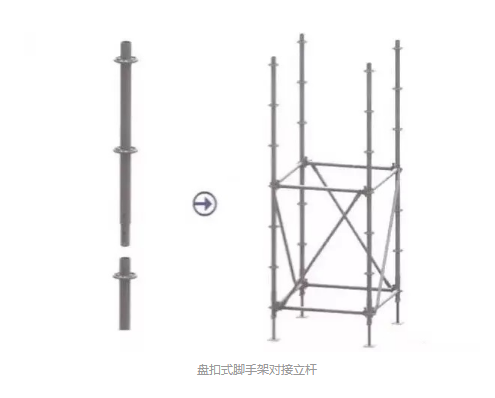

7、對接立桿
對接立桿以連接棒連接,如下圖所示將連接棒插入下層管中即可。
若需使用對接立桿插銷,則務必檢查圓盤對齊孔是否在同一方向。

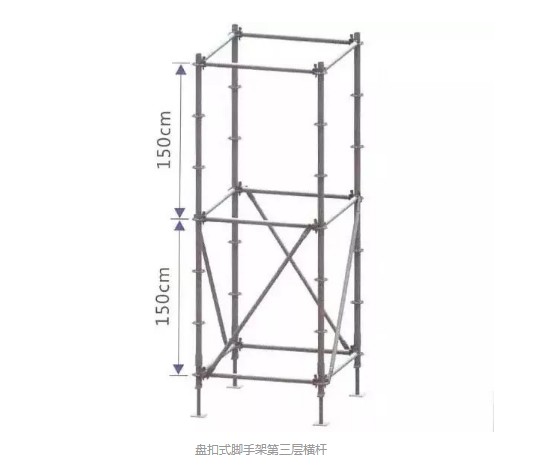

8、第三層橫桿
如下圖位置,依據步驟3安裝第三層橫桿。

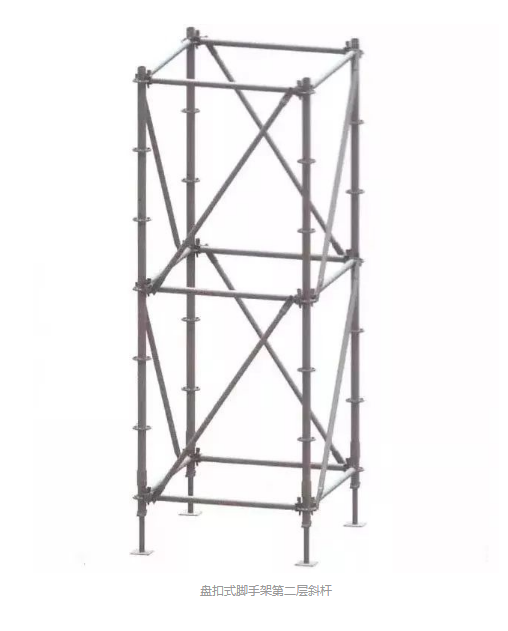

9、第二層斜桿
如下圖所示,依據步驟6組搭方式,和第1層相同方向搭接第二層斜桿。
若第1層為逆時針方向組裝,則第二層以上的斜桿同樣需以逆時針方向組裝。

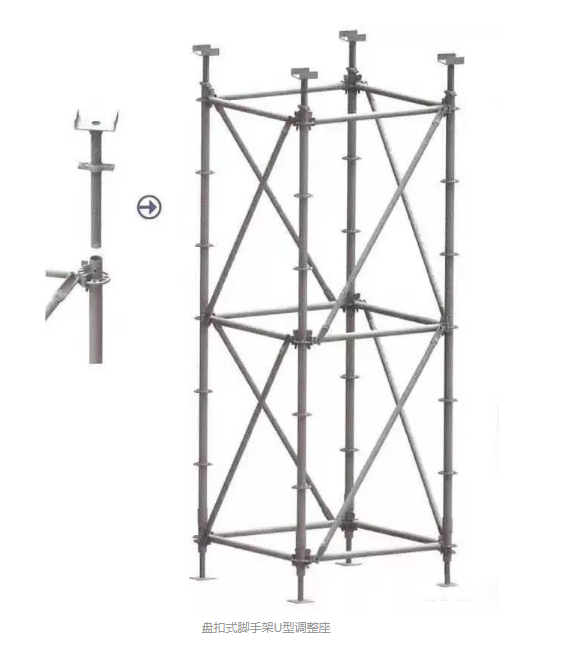

10、U型調整座
如下圖所示,將U型調整座絲管插入立桿管中,再以扳手調整至所需要高度
上述步驟重復幾次,一個大氣磅礴、干凈整潔的
盤扣腳手架搭建體系就完成了。
